浙江1994安装定额解释及勘误四批大全2003年11月

浙江造价网对1994安装定额在2003年11月22日和24日发布4批定额解释和定额勘误,涉及到1994年安装的给排水工程、电气工程、通风工程和其他定额解释。

浙江1994安装定额解释及勘误四批大全

浙江1994安装定额解释定额勘误-给排水(2003年11月24日)

1、用于工艺管道系统上的由采购成品煨制弯头组成的方型补偿器及其主材费应如何计算?

答:根据《全国统一安装工程预算定额解释汇编(续)》第六册解释:方型补偿器安装,直管部分可按延长米计算,已包括弯头所占长度,套用第一章“管道安装”定额相应项目;如果使用采购成品煨制弯头,供应价中含有钢管价值时,为避免重复计算钢管主材费,其所占长度与碳钢无缝弯头1.5D弯曲长度差额数量应减去。弯头数量按实际数量计算。

2、UPVC塑料室内给水管道安装工程应套用什么定额?

答:套用浙江补充定额刊载于《浙江造价管理》1999-6 P11。

3、给排水管道穿楼板,设计要求作防水处理,套用“刚性防水套管制安发”定额是否妥当?

答:不妥,刚性防水套管适用于穿水池、地下室壁、屋面管道。管道穿楼板作防水处理也不同于一般的穿楼板钢套管制安。因此,宜参考刚性防水套管制安子目,按不同的楼板结构厚度乘相应的系数。当楼板厚度≤100毫米,相应子目定额乘0.2,当楼板厚度≤200毫米,相应子目定额乘0.4,当楼板厚度>200毫米时,相应子目定额乘0.6。

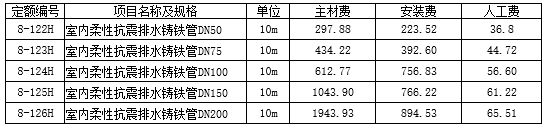

4、《使用手册》第573页33条解释中,柔性铸铁管管件,配件中是否包括连接螺栓和橡胶密封圈?

答:未包括连接螺栓和橡胶密封圈,当管、配件和连接螺栓,橡胶密封圈均由施工单位采购时,可直接套用以下定额换算子目(参见浙江省安装工程常用主材(设备)组价手册相应定额编号)。 当管、配件等建设单位(甲方)提供时,结算中应扣除所提供的材料费用。

浙江1994安装定额解释001

5、工艺管道安装工程中室内与室外碰头点应套用什么定额?

答:应按全安预算定额解释汇编第六册工艺管道工程第27条解释规定执行,见《使用手册》P490-27,定额内已综合考虑了室内外碰头的工作内容,不得另行计算。

6、管道沟挖土方遇破砼路面时应套用什么定额?

答;管道沟挖土方在执行(94)全统安装省单估表之后,不再套用土建有关定额,改按全统第三册、七册有关定额(参见《使用手册》P574五-4)。如施工过程中发生破砼路面情况,可参照全统安装定额第五册,开凿路面(5-1~9)子目,(不分机械开或人工开凿)。计取费用随主体工程类别执行,挖填土方工程量应按设计施工图要求计算。

7、阳台排水管与雨水管连通、雨水管敷设在钢筋砼柱子内,这两种情况套用什么定额适当?

答:楼层阳台排水支管与雨水管接通,组成排水系统,可参照室内排水管道安装定额计算;屋面排水的雨水管敷设预埋在钢筋砼柱子内,考虑配合预埋代替了沿墙敷设工作,仍套用雨水管道安装定额,不乘系数。

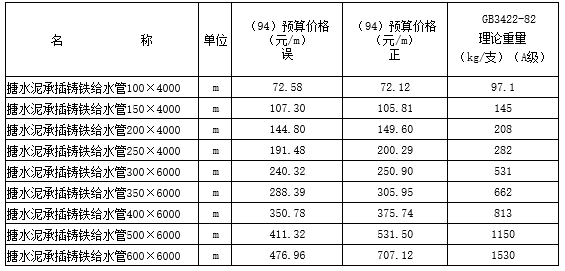

8、本省全统安装预算定额常用主材(设备)组价手册第四部分给排水工程中的搪水泥承插铸铁给水管主管预算单价是否有误?

答:经核查有误。组价手册搪水泥承插铸铁给水管组价时采用省(89)理论重量计算,而承插铸铁给水管理论重量省(94)材料预算定额中已经调整,故产生预算单价差,现更正如下:

浙江1994安装定额解释002

搪水泥承插铸铁给水管预算价格(元/m)(94年)=搪水泥承插铸铁给水管预算价格(元/kg)(见省(94)材料预算价格P528)×94年预算价中取定的承插铸铁给水管理论重量(kg/m)(见上表GB3422-82)。

9、上题如在预算中已采用组价手册编制 ,结算时应如何处理?

答:可根据市场信息价与原编预算价之单位差价计算价差。

10、全统安装工程预算定额省常用主材组价手册第348页承插塑料排水管(零件粘接)中,8-136承插塑料排水管定额含量9.52是否有误?

答:有误,应是8.52,该页中室内灰色塑料排水管DN100,主材单位价值应为168.78元。

11、目前室内卫生间上下水安装中设计要求暗敷水管,其墙上开凿管槽的用工能否另计?

答:可以另计,暂按以下方法试行:

  • (1)卫生室内给水及冷热水管暗敷(包括住宅卫生间或宾馆卫生间)每一套增补开墙槽人工2工日。
  • (2)住宅橱房间给水管暗敷每一套增补开墙槽人工1工日。  
  • (3)排水、污水、消防水管及其他要求凿墙暗敷管道时,可由甲乙双方根据工程量合理商定增补工日数。

以上增补工日一律按定额人工费16.5元计算,并进入直接费(即安装费每工日16.5元,其中工资16.5元)计取各项费用。

12、工艺管道或给排水管道、空调供回水管道、消防喷淋管道中设计采用无缝钢管因需镀锌而预安装,如何套用定额?

答:工艺管道采用无缝钢管镀锌预安装,根据工艺管道第一章《管道安装》说明第三、2条规定:凡需预安装管道(衬里钢管除外),其人工费按直管安装和实际管件连接的人工之和乘以系数2,其他不变。给排水、空调供回水、或消防喷淋管道采用无缝钢管需镀锌预安装参照工艺管道预安装,套用第八册钢管(焊接)子目。其人工费乘以系数2,其他不变。(因管件价格和安装费已包括在管道安装费中)。

浙江1994安装定额解释定额勘误-电气工程(2003年11月22日)

1、变压器干燥用电费用应如何计算?

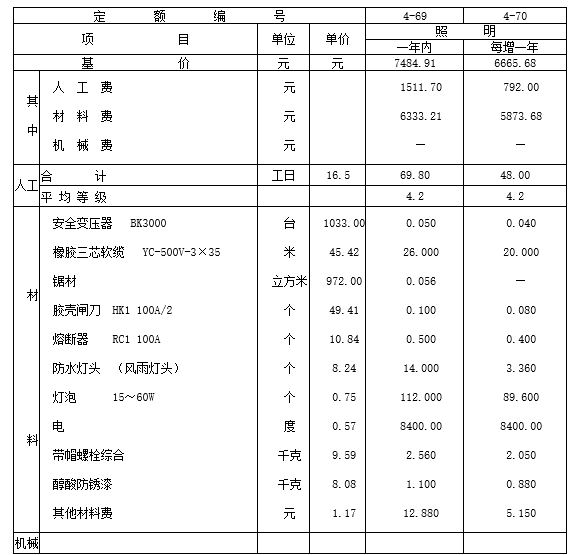

答:变压器干燥用电费计算,如为甲方供电,应从定额编号2-69~2-104基价材料费中扣除60~70%作为电费偿还给甲方。如乙方按计量表计量付电费,则定额基价材料费不扣。

2、风机盘管等小型单相电机接线是否套用交流电机检查接线定额?

答:交流电机检查接线定额是按三相电机考虑的,单相电机(风扇、吊扇、换气扇不在此列)检查接线可以套用该定额,但定额应乘以0.1系数。

3、全统安装定额浙江省单位估价表(一九九四)《使用手册》P584页,“无增塑刚性可弯曲聚乙烯塑料电线管敷设补充定额”项目,材料栏中,木螺丝m4×65以下,“10个”组价是否有误?

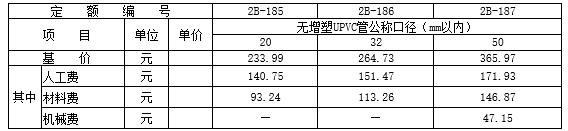

答:此项补充定额项目中,材料木螺丝m4×65以下每只单价是0.05元,计量单位“10个”组价应为0.48元,为此2B-185、186、187三项定额子目的材料费、基价调整如下表:

浙江1994安装定额解释003

注:《浙江省常用主材(设备)组价手册》电气设备安装部分此项补充定额P108:2B-185~2B-187也应作相应调整。

4、勘误:

答:全统安装省单位估价表(一九九四)《使用手册》P586第2B-195子目基价40.95元,应改为40.91元。

5、根据目前吊平顶内电线配管的实际情况,仅按上人与不上人划分明配与暗配,是否妥当?

答:吊平顶内电线配管,应根据配管实际操作,按不同敷设方式和使用材料区分明配或暗配。凡在吊平顶安装前采用支架、管卡、螺栓固定管子的方式配管,应属明配,其他方式(如在上层楼板内预埋,吊平顶内用铁丝绑扎,电焊固定管子等)应属暗配。自本解释发布之日起原解释(见《使用手册》P569,电气问答第4条)停止使用。

6、一台低压配电屏用数台自动空气开关输出数个供电回路,是否应按输出的低压供电回路数作为系统个数计取调试费?

答:应按输出的低压供电回路数作为系统个数计算调试费。但该供电设备(自动空气开关)与定额所考虑的供电设备有很大差别,调试内容已大大减少,为合理确定安装造价,现作如下调整:凡用自动空气开关或用没有二次线路的低压开关组成的供电系统,其调试费应乘系数0.2。三相供电照明系统亦参照执行。

7、电缆敷设工程量计算规则(见《使用手册》P377)第6点指出:电缆敷设长度应根据敷设路径的水平和垂直距离,另按表6规定增加附加长度。但实际未敷设按规程规定的预留长度,这未敷设的预留长度能否计入工程量?

答:表6规定的预留长度是根据规程及其他要求提出的,实际因场地限制而未敷设余量,其“预留长度”不能计入工程量,实际施工中有条件敷设余量,并确实敷设了预留长度的,则应计入工程量。

8、某大楼装有几十套应急灯具,可否计取事故照明切换装置调试费?

答:不可计取。《使用手册》P382页第8条第6款所指的事故照明切换装置不包括应急灯具。

9、电缆桥架安装应如何套用定额?

答:成品电缆桥架安装执行《使用手册》P468页第55条规定。由施工单位制作并安装时可执行《使用手册》P464页第2条规定。

10、接地工程量计算,尤其是利用建筑物钢筋作接地的工程量如何计算?

答:该问题在《安装工程预算培训讲义》中已作答复,现进一步明确如下:

①利用主体结构钢筋作避雷引下线工程量计算:

该工程按浙江综合解释可套用2-1246子目(见《使用手册》P569),该子目计量单位10米。因此,计算利用主体结构钢筋作避雷引下线工程量时,应按设计要求计算,当设计要求利用其中两根主筋时,工程量应按被利用主筋总长度计。

例:某大楼高85m,此楼有6处利用主体钢筋作避雷引下线,每处要求利用两根主筋,试计算工程量:

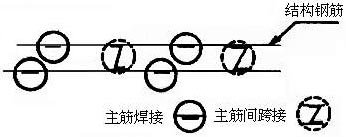

引下线工程量85×6×2=1020m

两根主筋间的跨接已包括在其中不再另套定额,见下图工作内容

浙江1994安装定额解释004

②设计利用基础钢筋作接地网,其工程量计算方法:

该工程按浙江综合解释套用2-1224H2子目(见组价手册P146),该子目的计量单位是10处。其工程量计算方法:

⑴、被利用主钢筋单根延长米L乘以设计要求利用基础钢筋根数n:

L×n ---------(a)钢筋全长

⑵、被利用钢筋全长除以6(按平均为6m焊接一处)

(L×n)/6 -------- (b)连接处

⑶、被利用钢筋单根长度乘利用根数n减一再除以6(按平均每6m两根主筋间跨接一处)

[L×(n-1)]/6 -------- (c)跨接处

⑷、(b)+(c)=(d) --------焊接处总量

注:以上式中6为建筑钢筋单根长度平均米数,实际平均长度不同,可以换算,跨接处间隔如设计有要求亦可换算。

例:设计要求利用基础两根主筋作接地网,单长350m,要求4m跨接一次,试计算总焊接处:

d=b+c

=(L×n)/6+[L×(n-1)]/4

=(350×2)/6+[350×(2-1)]/4

=117+88

=205(处)

③建筑物避雷引下线中设计的接地电阻测试断接板,可按接地跨接套用定额,每一测试断接板为一处,连接螺栓等不另计费。

④接地调试工程量计算

根据全统安装综合解释电气问答67(《使用手册》P469),现作如下规范:

a.单组接地极不论由一根或二根以上,均作一次试验,测试达不到要求,加接地极后再作试验,可另计一次,即按试验次数累计。

b.接地网由多根接地极连成,可按网长50m为试验单位,不足50m也按一个网计,设计有规定网长要求的,可按设计数量计算。按网长计算调试单位后,接地极无论多少,不再计算调试费用。接地网总长度以最大外围长度为准,分格网长度不计。

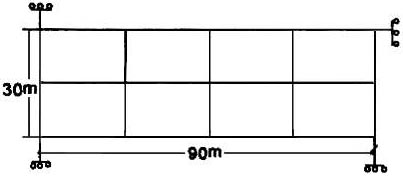

例:某工程接地网如下(试验单位网长设计未定),试计算调试单位(系统)数:

网长(外围长度)=(30+90)×2=240m

试验单位=网长/50=240/50=4.8

本工程接地网可按5个系统计算调试费用。

浙江1994安装定额解释005

c.利用建筑物基础钢筋作接地网时,接地装置调试应套用2-1415子目,调试系统数按设计要求的接地电阻测试断接板个数为准,设计没有测试断接板时,可参照上述b方法计算试验单位,套用2-1415接地极调试子目。

11、仪表电缆的主材损耗率是多少?

答:仪表电缆的主材损耗率是2%,《使用手册》第225页及《组价手册》第171页的4%应予更正。《组价手册》第173页阻燃电缆的定额含量应改为102.00。相应主材单位价值也应修正。

12、在一体化插接式母线安装中,各种接头(包括转弯接头、进线节、变容节、膨胀节)及连接件等主材价应如何正确地摊销到母线延长米单价中?

答:各种接头应将其本身价格减去其所占母线段价格的差价作为摊销量,连接件应按每副价格乘总用量作为摊销量。举例如下:

某工程安装插接式母线,按延长米测得工程量为200m ,使用的各种接头所占母线长度为15m,连接件共用128套,已知插接式母线1100元/m,各种接头合计价值24000元,连接件每套25元,试计算摊销到每米母线的接头及零件主材费和本工程插接式母线总主材费。

计算:①摊销到每米母线的接头及连接件主材费:

[(24000-1100×15)+128×25]÷200=53.5元/m

接头差价合计  连接总价 延长米 每米摊销量

②本工程插接式母线总主材费:(1100+53.5)×200=230700元

含摊销量的每米价格 延长米 总价

为便于计算,亦可用分项方法计算主材费,以上例计算该工程插接式母线总主材费:

1、母线(延长米)总价:1100×200=20000元

2、接头差价:24000-1100×15=7500元

3、连接件总价:25×128=3200元

4、合计(1+2+3)=230700元

本工程插接式母线总主材费:230700元

在计算插接式母线安装主材费时,应特别注意:各种接头所占母线长度的主材费是不能重复计费的。

13、多芯电脑集中控制线、电视天线安装应套电缆敷设定额还是电线敷设定额?如果套用电线敷设定额,该如何套?

答:《使用手册》P472第103条回答指出:“按设计图纸规定,凡标明为电缆者执行电缆敷设定额相应子目,标明为电线者执行配线定额相应子目。“关于集中控制线(多芯线)或电视天线套用定额问题现统一规定如下:不分芯数多少,穿管敷设均参照2-777 16mm2动力线穿管敷设子目,线槽内敷设参照2-905 16mm2动力线线槽敷设子目。

14、室内电话线、电话插座安装及配管应执行什么定额?

答:各种建筑物及住宅内的电话线、电话插座安装、配管一律执行全统定额浙江省单位估价表,按浙江省九四费用定额取费。

15、用户开关箱内安装空气自动开关,该套哪项定额?

答:用户开关箱一般是成品供应,不存在空气自动开关安装。当确需由安装工人在现场装配时,凡空气自动开关宽度在50mm以下,可参照2-450子目,单相乘0.2系数,三相乘0.3系数。《组价手册》第68页2-450中部分开关也应按以上原则调整。

16、塑料电缆保护套管安装(另件粘接、承插连接)应套什么定额?

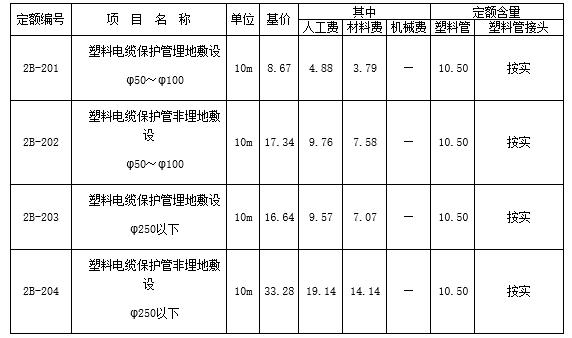

答:塑料电缆保护管安装(另件粘接、承插连接)定额缺项,在新定额颁布前暂按以下补充单位估价表执行。 塑料电缆保护管敷设(另件粘接、承插连接)单位估价表(补充)

浙江1994安装定额解释006

说明:1、塑料电缆保护管按φ50~φ100mm及φ250mm以下两种规格,分别按埋地与非埋地两种敷设方法分列子目。

2、塑料管接头包括接头套管和成品弯头。

17、电缆桥架安装是按延长米计算工程量的,其三通、四通、弯头的安装费和主材费能否另计?

答:按延长米计算桥架工程量后,定额内已包括三通、四通弯头的安装和组合,所以其安装费不能另计。但其与所占直通桥架的材料价差可以计补。在实际操作中,存在重复计算三通、四通和弯头的安装费和主材费现象,应予纠正。

18、电气设计图中,对金属的消防栓箱、门、窗要求接地,但没有表示用什么方法和什么材料,怎样计算工程量和套用定额?

答:原则上应要求设计单位提供具体资料,按资料要求、施工方法计算工程量,套用定额。当设计未提供资料,又必须编制预算时,可按以下方法确定工程量、套用相应定额。

参见中国建筑标准设计研究所1999版的《国家建筑标准设计》中《防雷与接地安装》合订本D(六)P169-170,图集号97SD567中21、22页。“金属门、窗的等电位联结”图中选用φ10镀锌圆钢或25×4镀锌扁铁与窗框上的搭接板和柱或梁上的预埋件连接。

为简便计算,根据使用手册P473第114条解释,在对金属的消防栓箱、门、窗要求接地,而未提供具体设计资料的情况下,可按每个门、窗、箱用3mφ10镀锌圆钢,套用室内接地母线敷设子目。搭接板、预埋件材料和安装费不另计。其他要求接地的金属物亦可参照上述方法执行,如金属栏杆接地等。

19、在高层建筑物顶层安装发射铁塔,该如何计取安装费?

答:该铁塔安装可套用第三册3-437~3-466相应子目,并以铁塔安装人工费为基数、顶层地坪为起点,根据塔高计算超高增加费,按建筑物层数计算高层建筑增加费(参照二册电气取费标准),铁塔构件以未计价主材进入预算。铁塔构件的垂直运费,可按施工方案或使用机具和人工配合情况另计。

20、营业大厅或办公室吊顶棚上安装成套型嵌入式格栅日光灯(单管、双管、三管、四管、六管)该套哪项定额?

答:安装成套型嵌入式格栅日光灯单管、双管、三管可分别套用2-984、2-985、2-986子目,四管按2-986子目乘系数1.2,六管按2-986子目乘系数1.5。为安装成套灯具而增设的铁构件,可按一般铁构件制安另套定额。 直接套用2B-114~2B-117定额是错误的。

21、电缆桥架敷设定额中,未包括每节桥之间的接地跨接内容和安装材料,实际施工中要求每节之间用6平方毫米以上多股绝缘导线螺栓连接,该项施工内容能否收费?如能收,该如何计算?

答:现行全统定额中电缆桥架安装未包括每节桥架之间导线跨接内容,实际施工中设计要求每节桥架之间用导线跨接时,此施工内容应该收费。在新定额颁发前,可按如下方法计算工程量并套用相应定额:

将电缆桥架按延长米除以2,作为“焊铜接线端子”个数,以每“10个”为定额单位套2-490“16平方毫米内焊铜接线端子”定额,连接导线和连接螺栓不另计费;实际使用非16平方毫米接线端子时,也一律按此方法计算。

22、什么是电缆T接箱?在高层建筑的电缆竖井内,利用“电缆T接箱”制作电缆分支接头,如何套用定额?

答:所谓“电缆T接箱”,就是在主电缆上制作分支接头时,用来保护接头部位的那只铁盒子,发生此类安装内容时,可按如下方法套用定额:

⑴、电缆T接箱安装,可按其半周长套明装接线箱安装子目2-939或2-940,箱子主材费另计。

⑵、无论分支线是电缆还是电线,其接头均套用2-671H1 35平方毫米以下户内干包铜芯电缆头制安定额、数量1个(不分三芯、四芯、五芯电缆)。电缆头主材和接头金具不再另计。

⑶、当直接使用成品的分支电缆时,不存在接头工序,则主电缆直接套用相应截面的电缆敷设子目,电缆主材(含分支线及分支接头)按实际计算,电缆分支线安装按截面及敷设方法套用相应定额。

23、墙上安装的成套配电箱是否套用2-438、439配电箱安装定额?插座箱安装套用何定额?

答:墙上安装成套配电箱,相应定额乘0.4系数,插座箱安装参照2-439定额乘0.2系数。

24、屋顶避雷针制作安装套用何定额?

答:屋顶避雷针制作套用2-501,一般铁构件制作定额工程量按图示钢材规格及尺寸,以"吨"为单位计算;屋顶避雷小针安装套用2-1224接地跨接线安装,材料费乘0.6系数,其余不变,每一根小针按一处计算。换算后定额套用可参见《组价手册》p146.2----1224H1。

25、设计利用基础钢筋作接地网,其焊接套用何定额?

答:利用基础钢筋作接地网其焊接可以套用2-1224接地跨接线安装定额,材料费乘0.2系数,其余不变,工程量按实际焊点,以"10处"为单位计算。换算后定额套用可以参见《组价手册》p146.2----1224H2 。

26、电力电缆头制安中利用电缆头成品套件该如何套用定额?

答:电力电缆终端(中间)头制作,如使用成品电缆头套件,可以把其作为未计价主材列入直接费,但是同时扣除基价中的全部材料费和原作为未计价材料的塑料手套和塑料雨罩。参见《组价手册》p96换算子目(2)。

27、37芯以下控制电缆敷设套用35平方毫米以下电力电缆敷设定额,其人工费、机械费是否要乘系数1.4?

答:铜芯电力电缆敷设按相应截面定额的人工和机械乘以1.4,电缆头制作安装按相应定额乘以系数1.2,37芯以下控制电缆敷设套用35平方以下铝芯电力电缆敷设,不乘系数。见《组价手册》p86、96、94。

浙江1994安装定额解释定额勘误-通风工程(2003年11月24日)

1、渐缩管在整个通风系统中指的是什么?应如何计算?

答:渐缩管是指整个通风系统均匀送风变径管部分,采用平均周长(直径)计算风管面积,套用相应规格子目,其人工乘以系数 2.5,其余等径管部分按普通风管计算。

2、三通调节阀属管件、还是部件?如何计算工程量?

答:矩形风管三通调节阀是通风系统中的部件,工程量按其重量计算。根据T306-1查定额附录标准重量表,单重乘数量等于工作量,不包括管件三通在内。

3、外购件以原价计入主材费,与现行预算价办法不同?可否与预算价同方式计价?

答:不能。

4、现行玻璃钢风管安装工程预算定额子目已包括了型钢法兰、加固框制作安装工作内容及其用料价值。由于现在外加工订作的玻璃钢风管本体均带有法兰、加固框,使用该类材料时,应如何计算安装工程量和套用定额?

答:鉴于上述情况,现作如下调整:主材组价应包括同质法兰和加固框的价值,其重量暂按风道全重的15~20%计。具体操作规定如下:订货风管平均每节长度1.5米以上者,法兰、加固框按风道全重的15%计;订货风管平均每节长度小于或等于1.5米者,法兰、加固框按风道全重的20%计。按原方法计算工程量,套用相应定额,但定额基价应乘系数0.5。如建设部有新的规定,按新规定执行。

浙江1994安装定额解释-综合(2003年11月24日)

1、安装工程中,施工用水、电如施工单位未设置计量表,由建设单位供应,其费用如何结算?

答:施工用水、电原则上应由建设单位单独设置水、电计量表,施工单位按实支付,如果建设单位未设置水表、电计量表,可经甲、乙双方协商,按安装工程7‰~14‰结算,其中水2‰~4‰,电5‰~10‰。

2、89省单估表综合解释48条“管道工程中挖土方套用土建定额”是否继续适用?

答:执行九四安装单估表之后,不再套用土建定额,如用机械挖土方参照全统第七册管沟土石方工程,人工挖填土参照全统第三册接地槽挖填方工程,取费按主体工程类别执行。

3、如果使用九四安装单估表时用到3、4、5、7册,按哪部份分册标准取费?

答:用到3、4、5、7册时,可参照水、电、暖、通分册的标准取费。

4、九四安装单估表4、5册一些子目的基价比八九安装单估表低,如何理解?

答:八九单估表把4、5册中部分未计价主材也列入了基价中,而九四单估表按全统4、5册编制,未计价主材一律未进入基价。因此当用到4、5册子目时应参照全统定额,把未计价主材列入直接费。

5、新计价依据执行日期以一九九五年十月一日为界,结算中碰到材料设备划分原则问题,是否亦以此日期为界?

答:一九九五年十月一日以前执行“浙计经施一九八六年121号”文件规定。一九九五年十月一日后执行浙江省九四费用定额中的有关规定。

6、配合系统联动试车费用如何计算?

答:九四安装单估表未包括配合系统联动试车费用,本省尚无统一规定,如专业部定额有规定,可参照执行,或按确定的联动试车方案有关规定计算。

7、在《全安定额》中各册定额有子目系数和综合系数,具体应如何计算?

答:子目系数是按各章定额子目制定的系数。定额规定,除章节子目系数外,超高系数和高层建筑增加系数,也属子目系数。注意,子目系数计算出的人工费,不互为基数,例如超高系数算出的人工费,不作为高层建筑增加系数的计算基数。但实际操作中还有比较复杂的情况,为便于操作,针对浙江的具体情况作如下规定:

零星单项的子目系数可按子目乘系数形式进入基价,一个部分或全部子目需乘子目系数的则应在工程量汇总以后再乘,如使用第八册“设置于管道间,管廊内的管道、阀门、法兰、支架,其定额人工乘1.3”条款时,应将该部分人工费汇总后乘0.3,作为安装费(其中工资百分之百),子目系数计算出的人工费,应作为综合系数的计算基数。   综合系数是带综合性的系数,定额规定脚手架搭拆费系数、系统的调整费系数、安装与生产同时进行的增加系数、有害身体健康环境中施工的降效增加系数等都属综合系数,综合系数计算时,其计算基数应包括子目系数的人工费。

8、执行九四安装单估表后,定额基价内的材料差价能否计算?

答:根据材料价格动态管理的原则,结合安装定额的实际情况,以下两种内容可以补差:①全统第一册设备安装中的钢轨;②全统第十三册绝热保护中使用的镀锌钢板。如实际采用铝板可以代换。

9、安装工程中有些设备安装工程难度大,计费又很低,可否作适当调整?

答:一般的增加费用包含在包干费中,对于安装难度大的项目,可以通过甲、乙双方认可的施工方案增加技术措施费,并按技术措施费中的人工费计取费用。

10、进口设备如何计税?

答:提倡使用国内产品,如使用进口设备,暂按国内同类产品的最高价计取税金。(民用设备)

11、高层民用工程施工中,安装单位使用了总包单位的垂直运输机械,是否应该付使用费?该费用由谁承担?

答:根据有偿使用的原则,安装单位应向总包单位按九四机械台班单价支付使用费,该费原则上应由安装单位从高层增加费的机械增加费中支出,当超过机械增加费时,余额部分应由建设与单位安装单位平均分担。

12、全统省安装工程单位估价表(一九九四)作为新计价依据应如何正确使用?

答:全统省安装工程单位估价表(一九九四)共分四册,第一、二册编制为单估汇总表形式,有价无量无说明;第三、四册编制为单估表形式,有价有量有说明。正确使用:⑴ 要和《全统安装工程预算定额》及省89单估汇总表配套使用;⑵ 要和《使用手册》配套使用。手册内容包括册、章说明、工作内容、附注、附录、计算规则及解释汇编等。

13、金属抱杆台次使用费95年起每年递增7%如何计算?

答:依据(94)建标经字第31号文对金属抱杆台次使用费每年按7%调整,省安装单位估价表说明(三)已调到94价,95年以后按下式计算:如96价=94价*(1.07)2

14、在执行《全统安装工程预算定额浙江省单位估价表》(一九九四)新计价依据时,对管道探伤检验,如何计算调整?

答:由于管道探伤比板材探伤工时和机械耗用量多,《全统安装工程预算定额》第十一册第七章无损探伤章说明第五条:工艺管道工程和长距离输送管道工程的无损探伤检验,在执行本章定额时,按下表计算:

浙江1994安装定额解释007

但由于近几年人工工日单价调整幅度大于机械调整幅度,再按上表方法计算已不适合。

如定额子目11—552,原定额工日为7.91工日/10张。

按全统定额计算[(19.78+43.57)×1.14×0.32)]÷2.5=9.24工日/10张

按94省单估表计算 [(130.52+171.31)×1.14×0.32)]÷16.5=6.67工日/10张(有减无增)

为此参照江西省建筑工程定额管理站做法(已经本册定额管理组同意)“先按原定额水平测算出调整系数(即调整后的价格与调整前的价格之比),再分别乘以现行估价表中的人工费和机械费”。并由中国石化第三建设公司建议,经测算,现将上表的计算方法调整如下表:

浙江1994安装定额解释008

15、全统定额第十二册“工程量计算规则”P.150表1与本定额第二章说明中每一个烟道岔口所增加的工程量,是否不协调、有矛盾?

答:协调、不矛盾。本册定额“工程量计算规则”中表1是指每一个管道岔口增加工程量表。

16、非标设备制作中,金属加工件价格可否按材料信息价计价类似办法,制定为指导价?

答:《全统安装工程预算定额》第十六册非标设备制作工程中金属加工件如支座、接管、法兰、人孔,本册定额根据非标设备制作特定工艺要求分别列有项目,应按照定额执行,不另行制定指导价。

17、非标设备制作定额使用后,化工部计价办法我省是否停止使用?

答:《全统安装工程预算定额浙江省单位估价表》(一九九四)自一九九五年十月一日起全省统一执行,有关化工部非标设备制作计价办法同时停止使用。

18、是否所有非标设备制作均用本册定额?

答:该册定额适用范围是:建筑安装企业加工厂或施工现场制作的压力为常压,Ⅰ、Ⅱ类容器、换热器、塔类的设备制作工程。该册定额不适用于高压设备的制作。有关油罐、球罐、气柜的制作安装工程应执行《全统安装工程预算定额》第十一册“工艺金属结构工程”,见浙江省单估表(九四)第二册。

19、计算高层建筑增加费时,地下层和技术层能否计算层数?

答:按“建筑层数含地下室及半地下室层数”的规定,(参见《九四建安工程费用定额》第34页)地下室或半地下室可计层数。但建筑物层高在2.2m以下的地下室或技术设备层不计算层数。例如某大楼设计室外地坪以上二十七层,其中第十二层到第十三层间有一层高2.2m的技术设备层,地下为两层。计算高层增加费时,技术层不计层数,地下两层加地上二十七层,应按二十九层计算高层建筑增加费。

20、安装工作中,设备(包括管、线、电缆、阀门等)拆除套用什么定额?

答:旧设备(包括管、线、电缆、阀门等)拆除应分两种情况:① 被拆除的旧设备业主要求保持完好并能继续使用的,参照全统定额第一册机械设备安装工程册说明规定,按被拆除设备的安装定额百分之五十计算;② 被拆除的旧设备(包括管、线、电缆、阀门等)业主未要求保持完好的,可按实际发生拆除用工数,协商解决拆除费用。

21、抓斗式电动单梁起重机安装如何套用定额?

答:起重机安装以“台”为计量单位,以主钩起重量“吨”和跨距“米”为步距选用子目。抓斗式电动单梁起重机安装,可分为两项:起重机和抓斗。起重机如为3吨,17米以内安装应套用1-390定额子目;抓斗安装可参照1-585悬挂抓取器定额子目。

22、洞库安装工程施工照明费应套用什么定额计算?

答:全安预算定额中未包括此项费用,应按(94)费用定额规定计算:“原洞库照明费改作直接费处理。”(见费用定额编制说明P14页)。可参照有关市政工程省单估表隧道临时工程照明电路架设定额,(见下表)按实际固定线路延长米工程量计算,并随主体工程计取费用。有关市政定额4-69,4-70已换算为94价附后。基价以一年为标准,实际套用应按月计算(一年内定额除12)不足一月的按整月计,超过一年部分按“每增一年”子目,并按月计(每增一年定额除12)。

上述为安装工程单独施工并提供照明条件和供电时才可计取;由业主提供照明条件及供电时不得计取;若承包方提供照明条件,业主供电,定额内电费应扣除。

隧道临时工程(九四价)

3、洞内电路架设、拆除、年摊销量

工作内容:线路沿壁架设安装,随移随用,安全检查,维修保养,拆除及材料运输。

单位:100米

浙江1994安装定额解释009

23、关于绝热工程量计算,《使用手册》第543页第四行第(3)条说明与第546页第22个问答是否有矛盾?

答:没有矛盾。第22个问答是对定额套用的进一步明确,在套定额时,要看定额是否按保温、保冷层厚度作为步距来划分定额子目的,即定额子目是否指明保温、保冷层厚度,如定额不指明厚度,应按第543页第(3)条说明规定乘相应系数;如定额指明厚度,则按第22个回答(2)规定套用定额,不再乘系数。

如13-241,φ57mm以下管道硬质瓦块安装,是以管径作为步距来划分子目的。又如13-299,φ57mm以下管道岩棉板材安装(40mm厚),除了管径因素外,还以板材厚度为步距来划分子目。因此,如果套用13-243φ426以下管道硬质瓦块安装定额,该定额子目没有厚度规定,当设计要求保温层厚度为120mm,且要分两层安装的,则应按规定乘相应系数。

24、全统安装预算定额浙江省单位估价表第四册第453、454页的13B-83,13B-87,13B-88,13B-90子目中项目名称的数量是否有误?

答:经核实,以上四个子目中项目名称的数量有误,应予更正。其底漆、面漆“两道”均应改为“一道”。详见下表。

十四、防腐涂料

1、H87防腐涂料

工作内容:运料,表面清洗,调配涂料,喷涂。

单位:10m2

浙江1994安装定额解释010

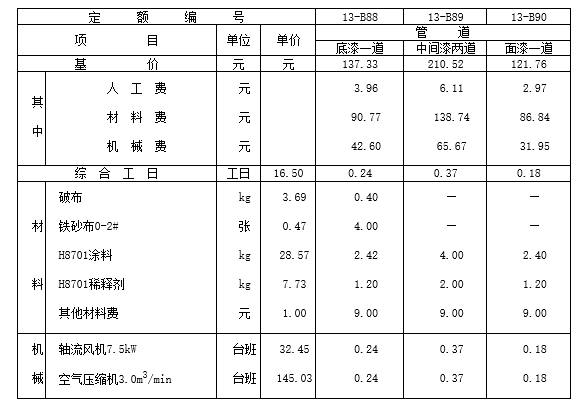

2、H8701防腐涂料

工作内容:运料,表面清洗,调配涂料,喷涂。

单位:10m2

浙江1994安装定额解释011

25、全统安装预算定额浙江省单位估价表第二册14-140~14-143锅炉EDTA钠胺盐清洗子目的定额基价与实际施工所需成本相差很大(实际成本大大高于基价)其中定额含量是否有误?

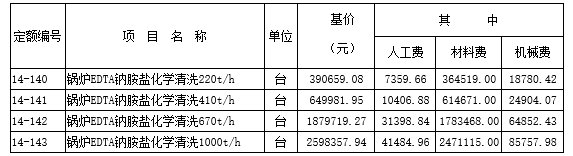

答:该定额中个别材料用量有误,经主管部门同意,现予更正以上子目,更正后基价见下表:

浙江1994安装定额解释012

以上两项解释自99年5月1日起执行,已结算的工程不再调整.

26、消防工程的联合调试费如何计算?

答:消防工程(含电气设备及消防管道).联合调试费按人工费的15%计,其中人人工资占75%(见组价手册P171,P321)

本文可概况为一句话:浙江1994安装定额解释及勘误四批大全2003年11月,其来源于网络,了解更多信息请关注浙江造价站相关网站!

与浙江1994安装定额解释和定额勘误相关文件

浙江2003建筑安装定额勘误两批 浙江2010建筑安装概算定额发布通知 | 建建发[2011]239号 浙江消防及安全防范设备安装工程补充定额发布 | 浙建站定[2002]15号 浙江贯彻执行2000建筑安装工程工期定额通知 | 浙建建[2001]92号 浙江2010定额综合解释-建筑安装市政园林仿古费用一二三四五六批 浙江省2018定额计价依据颁布执行 | 浙建建发[2020]16号 浙江18房建装饰安装市政园林定额计价依据实施 | 浙建建[2018]61号 浙江省建设工程计价依据解释管理规定 内蒙古建设工程费用定额质量检测费勘误解释 江苏仿古园林计价表定额解释与勘误 安庆市清单费用定额解释勘误答疑大全 住建部印发建筑安装工程工期定额通知 | 建标[2016]161号 安徽省建设工程计价依据解释与造价纠纷调解规定 | 造价[2016]20号 北京2005房屋修缮定额解释第八号 | 京造修[2010]2号 定额里难理解的名词解释 安徽2005装饰装修定额勘误 安徽2005建筑工程消耗量定额勘误 安徽2003补充定额总说明
