安徽2000土建综合定额二级钢三级钢钢筋增减调整怎么计算

安徽2000土建综合定额二级钢三级钢钢筋增减调整是怎么计算的由造价师之家收集整理,更多关于安徽,2000土建,综合定额,二级钢,三级钢,钢筋,增减,调整的相关知识请访问造价师之家。

安徽2000土建综合定额二级钢三级钢钢筋增减调整是怎么计算的?

一.钢筋的增减量如何调整?

安徽2000土建综合定额的钢筋混凝土子目不仅仅包含了混凝土还包含了钢筋和模板,例如

04-001/现浇矩形柱,周长1.6M以内 {C20}/10M3,该定额组成中钢筋Φ10以内和钢筋Φ10以上每10M3含量分别为0.246t和1.23t


定额总说明第十二条:钢筋施工图用量加损耗超过或低于定额用量时,可按附录二规定调整.如何操作?

第一步:套定额

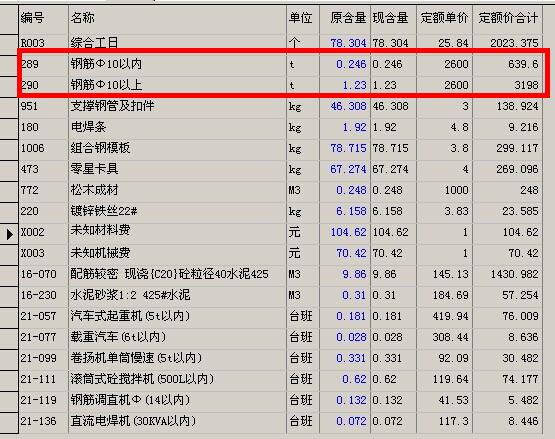

第二步:工料机分析后,看看整个工程的混凝土里面默认含了多少吨的的钢筋.钢筋Φ10以内定额量=20.234t,钢筋Φ10以上定额量=44.57t

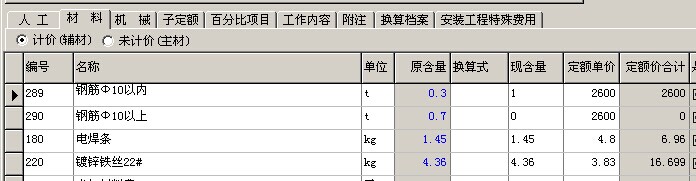

第三步:(套定额)扣掉整个工程汇总分析出的钢筋10以内定额量20.234t,套用14-002,工程量输入-20.234,但是14-002这个定额本身也是综合考虑的,10以内和10以上分别按30%和70%考虑的,所以需要把定额含量换算一下,钢筋10以内的修改为1,钢筋10以上的修改为0.



第四步:(套定额)扣掉整个工程汇总分析出的10以上定额量44.57t,套用14-002,工程量输入-44.57,把定额含量换算一下,钢筋10以内的修改为0,钢筋10以上的修改为1.

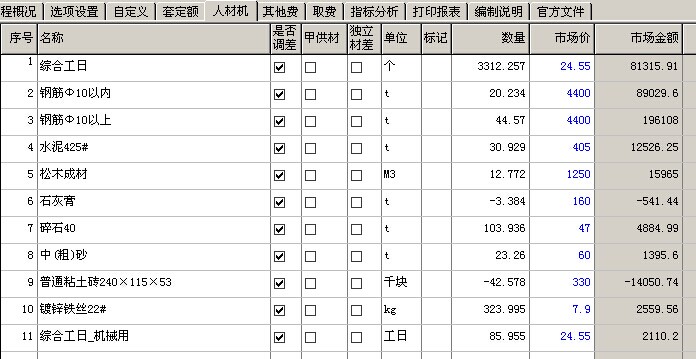

第五步:工料分析检查材料汇总窗口,钢筋的量应该为零了.

第六步:通过抽筋算量软件获得本工程施工图用量加损耗.假设为钢筋Φ10以内=30t,钢筋Φ10以上=60t

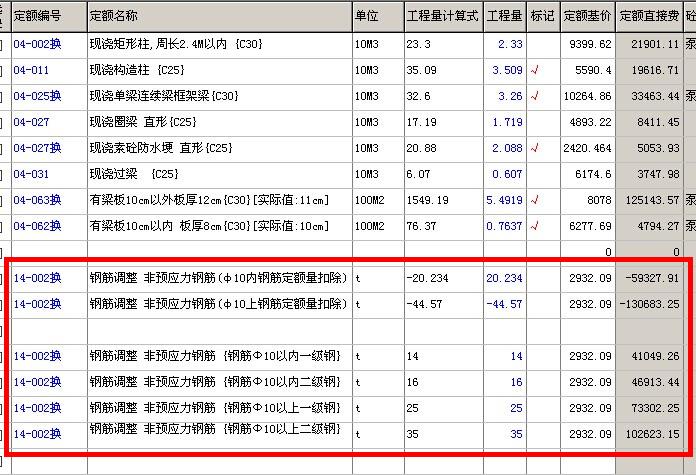

第七步:套定额窗口,套用14-002,工程量输入30,把定额含量换算一下,钢筋10以内的修改为1,钢筋10以上的修改为0


第八步:套定额窗口,套用14-002,工程量输入60,把定额含量换算一下,钢筋10以内的修改为0,钢筋10以上的修改为1

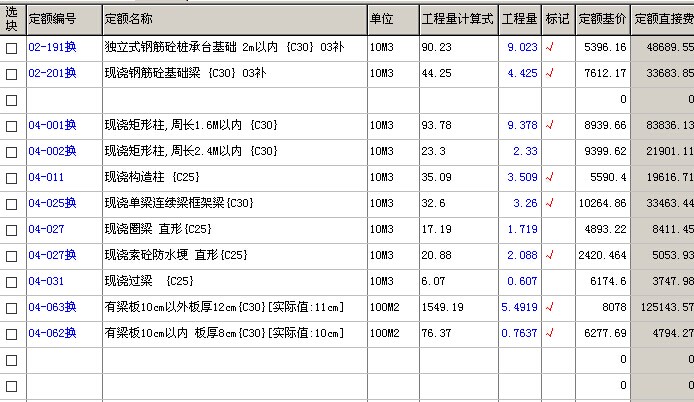

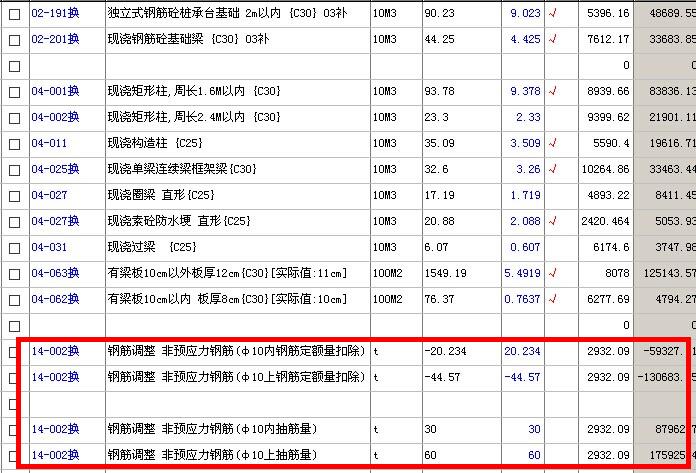

套定额窗口的最后效果

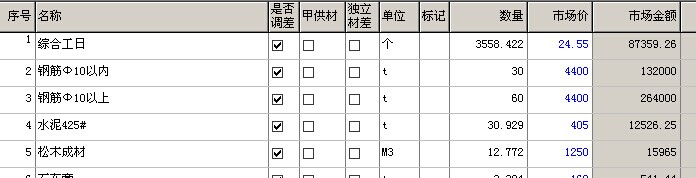

第九步:工料分析检查材料汇总窗口,钢筋的量应该为10以内30t,10以上的60t.



二.钢筋级别如何调整?二级钢?三级钢?

施工图要求的钢筋级别不同,有一级钢,二级钢,三级钢,这些不同级别的钢筋市场采购价格是不同的,需要区分调价,前面的第一步到第五步同上.假设本工程实际抽筋是10以内共计30t,其中10以内一级钢14t,10以内二级钢16t,10以上共计60t,其中10以上一级钢筋25t,10以上二级钢筋35t

套定额窗口,套用14-002,工程量输入14,把定额含量换算一下,钢筋10以内的修改为1,名称加上"一级钢",并勾选"显示名称"框,钢筋10以上的修改为0


依次做下去,套定额窗口的最后效果是:

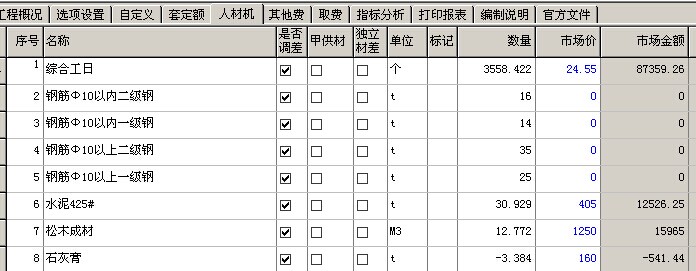

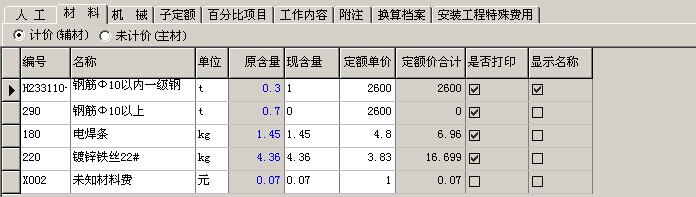

工料机分析后,人材机窗口的效果如下:


本文安徽2000土建综合定额二级钢三级钢钢筋增减调整怎么计算,由造价师之家团队原创编辑,请勿转载!因为我们专注于工程造价,所以专业!

相关文件

安徽2000土建综合定额钢筋混凝土墙多孔砖墙厚度的调整换算 安徽2000费用定额综合系数费率及工程类别划分和计算程序 安徽2000土建综合定额植筋套什么定额 安徽2000市政定额2005市政定额商品混凝土调整 安徽2000综合定额基础埋深超过4m套什么定额 安徽2000费用定额综合系数2009年2012年2016年综合费率 安徽2000费用定额现场经费临时设施费2014年调整变化 安徽2000年综合定额施工用水电费调整数量 安徽2018土建定额成品烟道烟罩的计算 安徽2000费用定额现场经费临时设施费 安徽省2000土建筑综合定额交底材料 安徽2000市政定额稳定土混合料水泥砂砾石 2012年安徽抗震加固定额工程量计算规则 安徽2005费用定额计算程序及费率和工程类别划分标准 安徽2018定额墙体砌筑高度超过3.6m如何计算? 安徽2000定额地下室剪力墙止水对拉螺栓如何计算 混凝土剪力墙中的暗柱在套用2000综合定额时已含在墙内 赣榆县定额解释-工程量清单列项和钢筋工程量计算及费用
