杭州市城乡建设委员会文件
杭州市疫情防控不可抗力索赔处理相关注意事项
在新型肺炎疫情持续发展的情况下,建议承包人根据项目《建设工程施工合同》相关条款约定严格按照合同约定的步骤及时会同监理单位收集证明不可抗力发生以及造成损失的证据,说明不可抗力引起阻碍的详细情况,及时、认真、仔细统计所造成的损失,并按合同规定的程序提交索赔意向通知和索赔报告,特别注意每个步骤的时效及行为要求,如:时间节点、步骤程序要求、资料要求、接收对象等,以确保索赔有效性。
1.一定要按照《建设工程施工合同》中约定的时间、程序、接收对象等提出,特别注意《建设工程施工合同》发生不可抗力时发包人、承包人承担规则的约定。

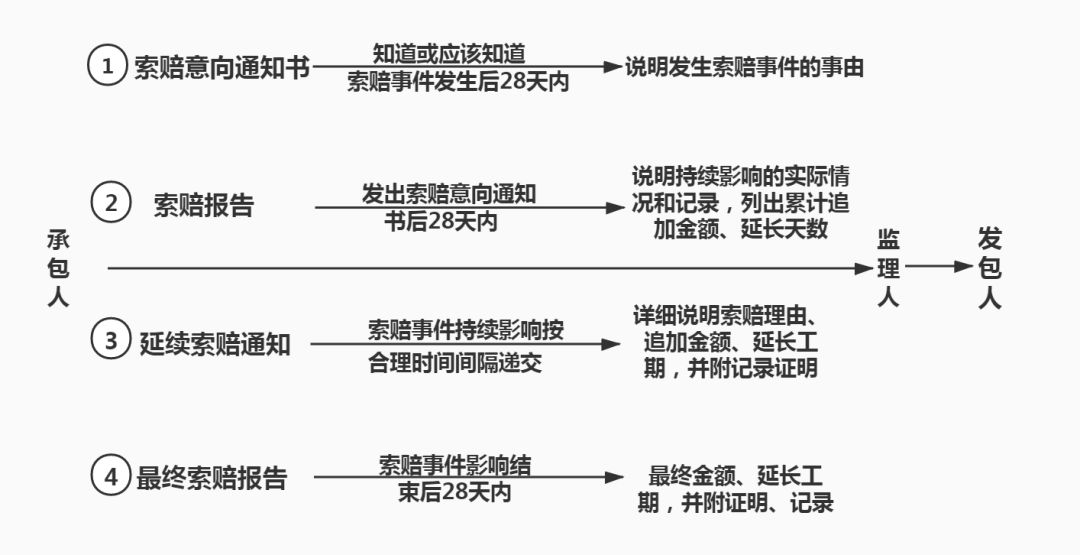

2.即时发生、即时结束的一次性索赔事件,承包人按照上图①②步骤操作。疫情防控作为持续性发生的索赔事件,承包人按照上图①②③④步骤操作。
3.上图第①步的索赔意向书不一定提交全部证据和费用凭证,但必须要说明发生索赔事件的事由与主要补偿诉求。承包人提出的索赔意向书、索赔报告、最终索赔报告不一定非要使用“索赔”二字,可以是“关于冠状病毒疫情事件损失情况汇报”、 “关于冠状病毒疫情事件损失情况商榷函”、 “关于冠状病毒疫情事件损失情况说明函”等,但内容一定要将事由、费用金额、人员数量、设备数量、材料清单等描述清晰。
4.索赔报告、最终索赔报告需要证据支持。承包人一定要收集、保存对自己有利的各种形式证据。索赔证据可分如下几类:
5.跟索赔报告有关的现场完工情况、现场工人数、工资发放清单、材料数量、设备清单等进行分类统计,并由发包人或监理人员签认并保留原件。索赔意向书、索赔报告务必抄送施工现场监理单位签字确认。
6.疫情发生后,承包人应采取合理措施应对以避免损失进一步扩大,避免因此引起发包人向承包人提出索赔。
